【工事完了】花南産業団地B工区の造成工事の状況をお知らせします(12月26日更新)
花南産業団地B工区(中央部約12ヘクタール)を整備しています
整備状況について(令和7年12月26日時点)
花南産業団地B工区の整備の進捗状況を航空写真でお知らせしています。

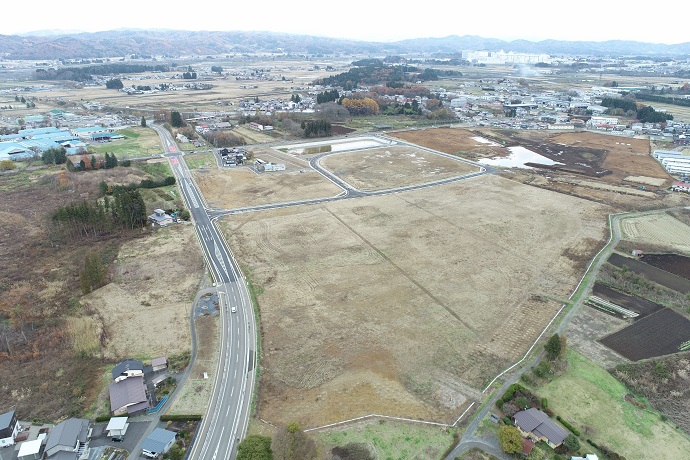

令和7年12月にB工区に関連する造成工事が完了しました。

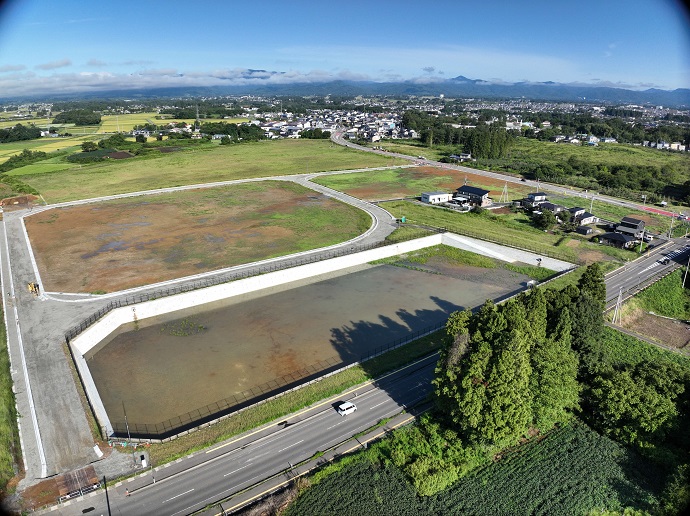

令和7年9月6日
令和5年9月から始まった造成工事が完了しました。

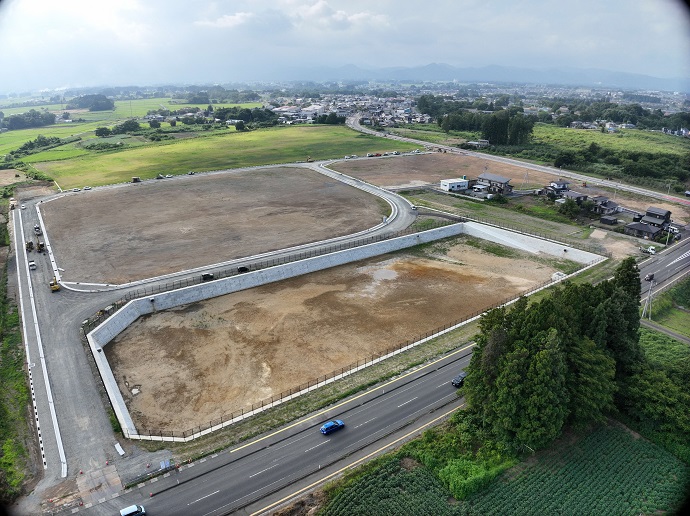

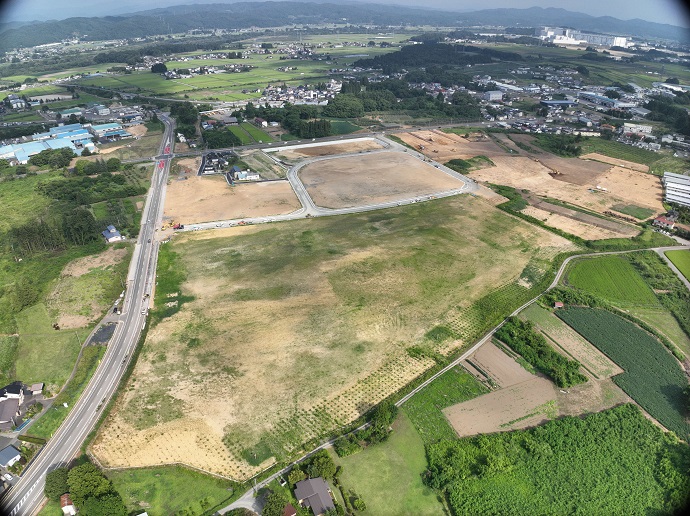

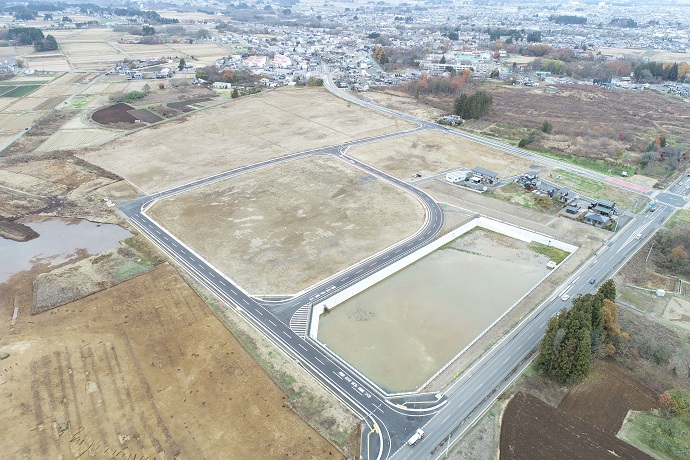

令和7年8月4日
上水道工事が完了したほか、分譲地の造成工事もほぼ完了し、後片付けの作業に入っています。
道路工事および交差点改良工事を残すのみとなりました。

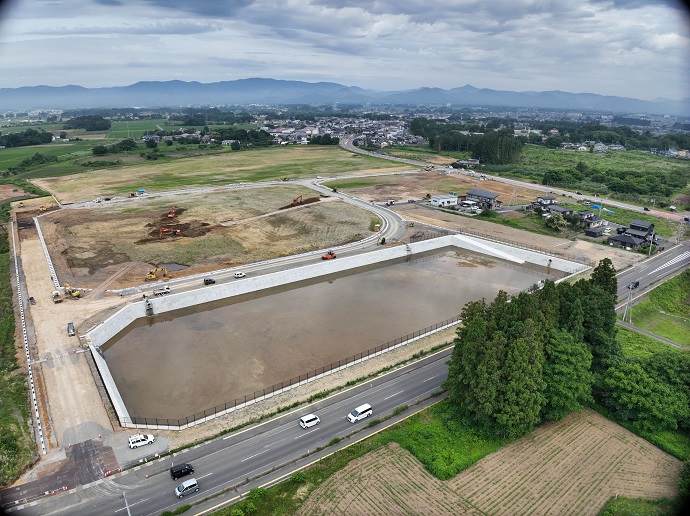

令和7年6月30日
東側分譲用地は仕上げの作業に入っています。

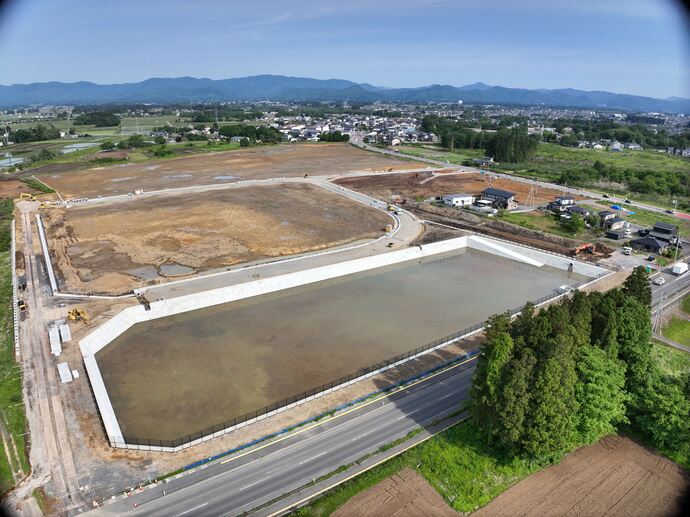

令和7年5月27日
東側分譲用地付近の道路工事が進み、区画がはっきりとしてきました。
北側の市道山の神諏訪線との交差点部分でも工事が始まりました。

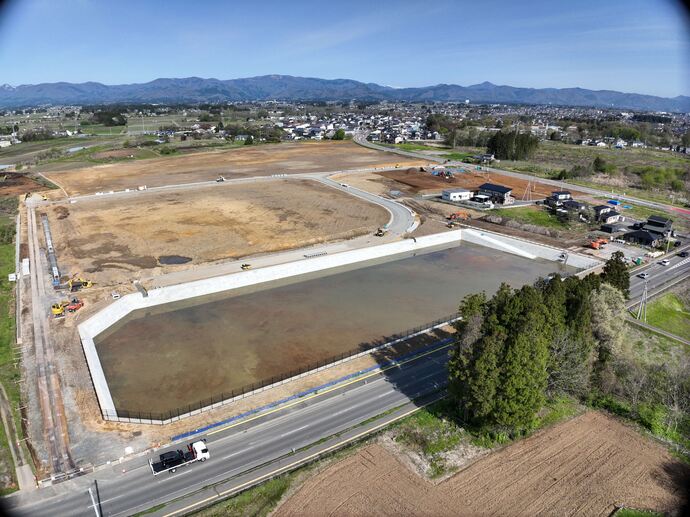

令和7年5月1日
東側分譲用地の造成工事及び道路工事を進めています。
雨が降ると調整池に一時的に水が溜まり、安全な流量に調整して下流へ放流しています。

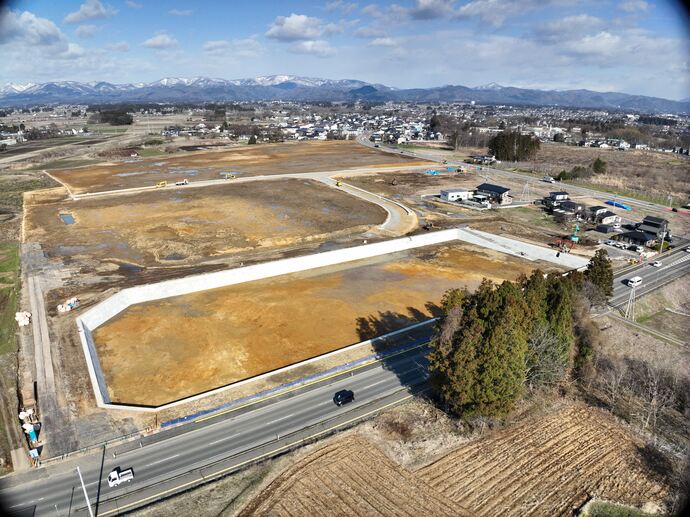

令和7年3月31日
令和6年度で調整池の工事が完了しました。
令和7年度は東側の分譲用地造成工事及び道路工事を行います。
令和7年2月25日
調整池の工事も終盤に差し掛かり、池の東側・南側のブロック積みはおおむね完了し、
引き続き池の西側・北側のブロック積みを行っています。
令和7年1月25日
調整池の工事では大型のブロックを積み上げています。
池の形が分かるようになってきました。
令和6年12月24日
西側の企業用地エリアについて工事が完了し、検査後に引き渡しを受けました。
引き続き東側の調整池の工事を進めています。
令和6年11月25日
防火水槽の埋め戻し工事及び樹木の植栽工事が完了し、西側の企業用地エリアは最後の仕上げに入っています。
今後は東側の企業用地エリア及び調整池の工事を中心に進めていきます。
令和6年10月29日
西側の緩衝帯エリアに防火水槽の設置工事を進めています。
並行して樹木の植栽も行っています。
令和6年9月30日
下水道工事が完了したことに伴い、上水道工事が本格化しています。
令和6年9月5日
調整池予定地で擁壁のブロック積み工事を進めています。
令和6年8月3日
南北を縦断する道路工事が進み、道路側溝の工事を行っています。
東側の企業用地エリアの場所がだんだんと分かるようになってきました。
令和6年6月22日
調整池工事で発生した土を西側の企業用地エリアの造成に活用しながら工事を進めています。
令和6年5月30日
調整池工事と並行して、西側の企業用地エリアの造成工事を行っています。
造成に際しては、他工事の建設発生土も有効活用しています。
令和6年4月26日
調整池工事が本格化したことに伴い、東側エリアからの表土搬出を進めています。
令和6年4月19日
中央部分の道路の形が見えてきました。
東側エリアの調整池には放流塔が立ち上がったほか、下水道工事が本格化しています。
令和6年2月29日
西側エリアでは表土の搬出が落ち着くとともに、側溝工事がおおむね完了しました。
工事の進捗にあわせて、中央部分の道路改良工事及び東側エリアの調整池周辺の工事が開始されています。
令和6年1月9日
引き続き表土の搬出を進めていますが、並行して西側エリアに側溝を入れ始めました。
令和5年12月22日
埋蔵文化財発掘調査終了後の状況です。
造成に使用することが難しい表土を取り除いています。
令和5年10月12日【工事開始直後】
工事開始直後の状況です。
すでに茶色くなっている場所は、埋蔵文化財発掘調査に伴い表土を取り除いた部分になります。
花南産業団地への立地企業の募集について
花南産業団地に立地を希望する企業におかれましては、下記のページ及びパンフレット等をご覧ください。
市内の産業団地情報や各種補助金制度については下記をご参照ください。
PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。
より良いウェブサイトにするために、ページのご感想をお聞かせください。
このページに関するお問い合わせ
商工労政課
〒025-8601 岩手県花巻市花城町9番30号
商業係 電話:0198-41-3534 ファクス:0198-24-0259(代表)
工業労政係 電話:0198-41-3536 ファクス:0198-24-0259(代表)
企業立地推進室 電話:0198-41-3537 ファクス:0198-24-0259(代表)
公設卸売市場 電話:0198-41-3539 ファクス:0198-24-0259(代表)
商工労政課へのお問い合わせは専用フォームをご利用ください。
